建築事業 施行状況ARCHITECTURE
公共工事

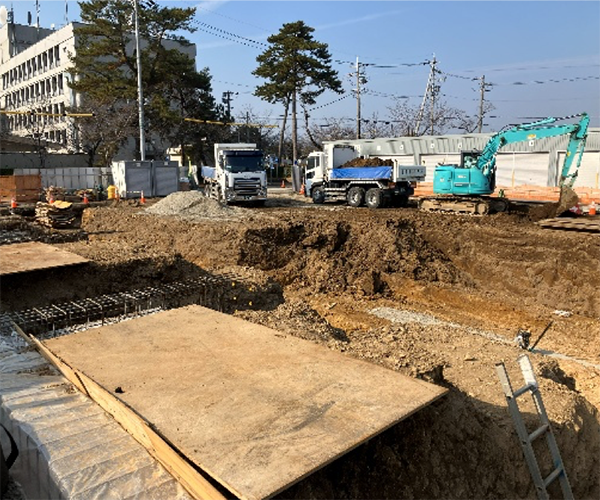

工事名:豊川市分庁舎等整備工事(分庁舎棟)のうち建築工事
岡田・今泉特定建設工事共同企業体
令和8年2月

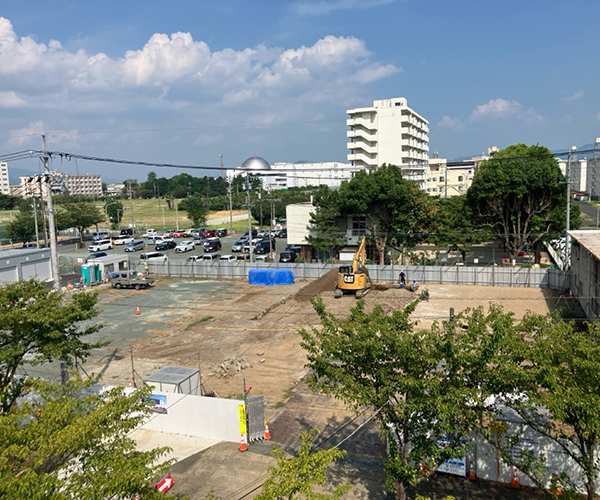

1.2工区共埋め戻し及び浅層改良が完了しました。
現在、屋根材の現場成型を行っています。
3月2週目から鉄骨工事を施工していきます。

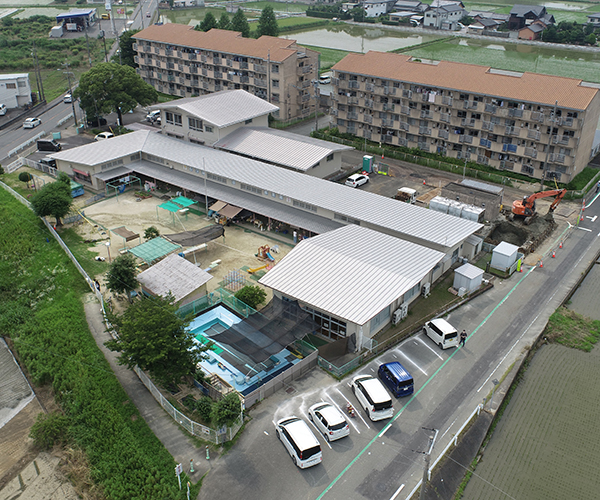

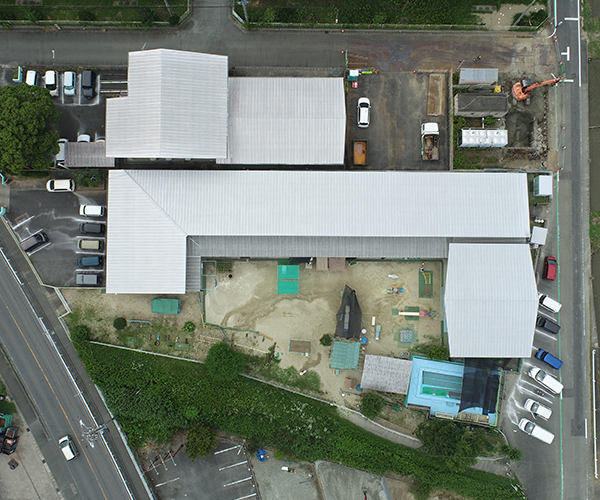

公共工事

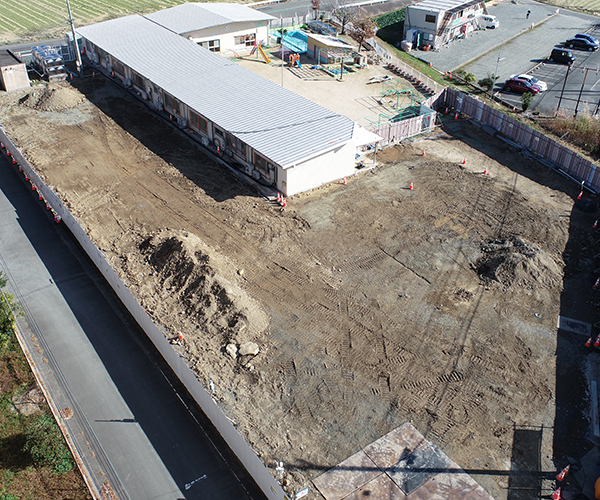

睦美保育園整備工事のうち建築工事
岡田・柘植特定建設工事共同企業体
令和8年2月

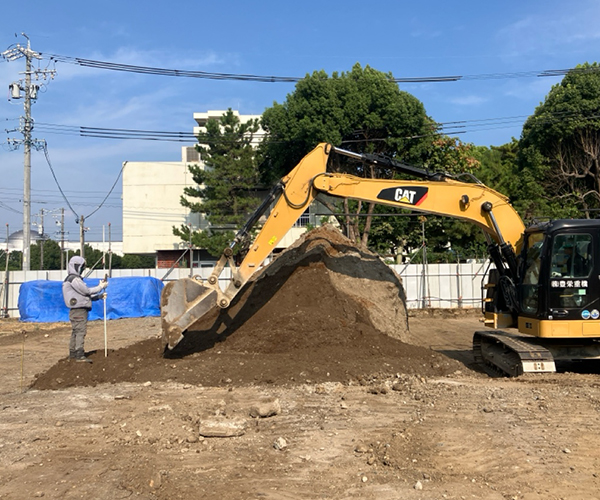

1工区目の基礎工事が完了し、引き続き2工区の基礎工事を行っています。
現在は基礎掘削及び、位置決めや作業性向上のための捨てコンクリートの打設が完了しました。
3月は鉄筋の配筋や型枠建込みを行い、基礎コンクリートの打設を行います。
公共工事
工事名:豊川市分庁舎等整備工事(分庁舎棟)のうち建築工事
岡田・今泉特定建設工事共同企業体
令和8年1月

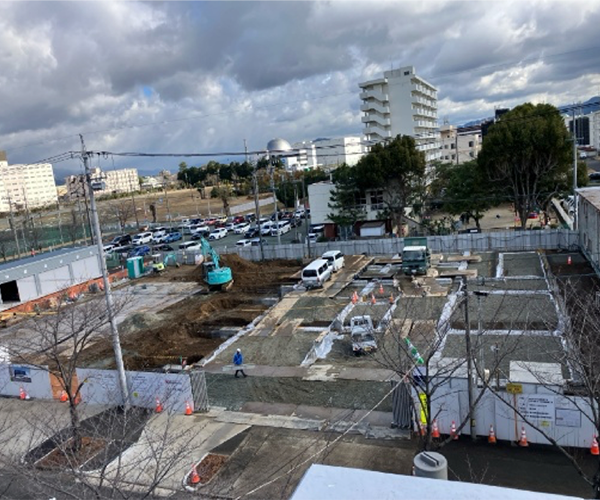

2工区目の基礎コンクリート打設が完了しました。
現在2工区の埋め戻し及び浅層地盤改良を施工しております。
3月から鉄骨工事・外部足場の設置・屋根材の現場成形を施工していきます。
公共工事
睦美保育園整備工事のうち建築工事
岡田・柘植特定建設工事共同企業体
令和8年1月
1工区目の基礎の掘削・配筋・型枠建込みが完了しました。
2月初旬には、1工区目の基礎コンクリートを打設し、養生期間を置いたのち、型枠を外していきます。
完了でき次第、2工区目も1工区同様に掘削から着手していきます。
公共工事
睦美保育園整備工事のうち建築工事
岡田・柘植特定建設工事共同企業体
令和7年12月

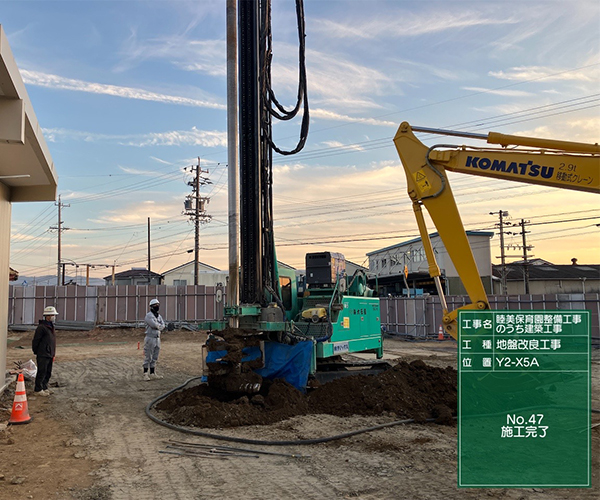

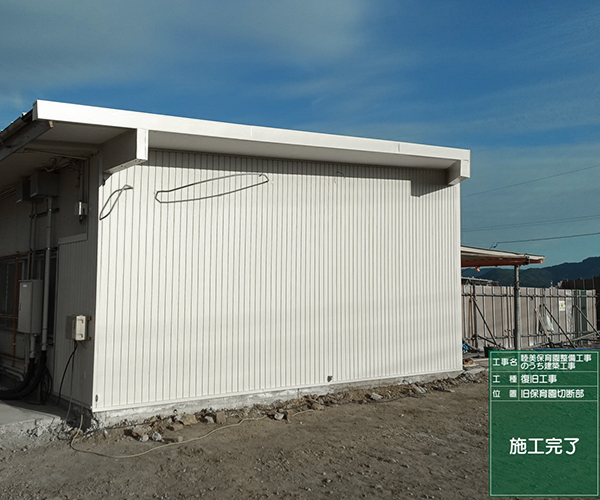

保育園の切り離し部分の復旧工事と、地盤改良工事が完了しました。
地盤改良工事では、直径1.1メートル、長さ約4mの強固な改良体を築造しました。
1月より、1工区目の基礎の掘削を始め、鉄筋の配筋及びコンクリート型枠の建込みを行います。
