建築事業 施行状況ARCHITECTURE
公共工事
工事名:豊川市分庁舎等整備工事(分庁舎棟)のうち建築工事
岡田・今泉特定建設工事共同企業体
令和7年11月

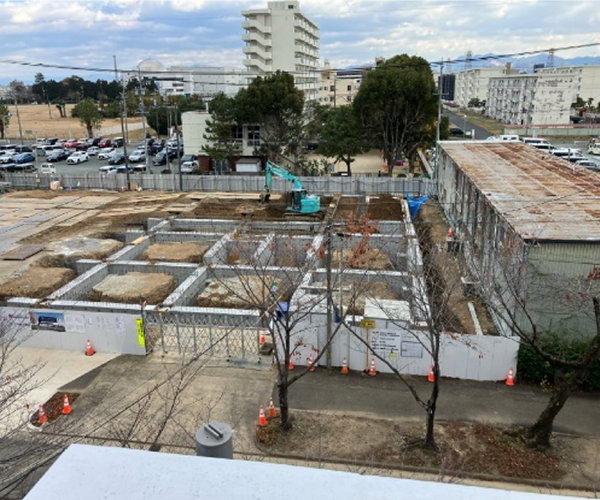

工事範囲に余裕がない為、基礎を分割し施工しています。

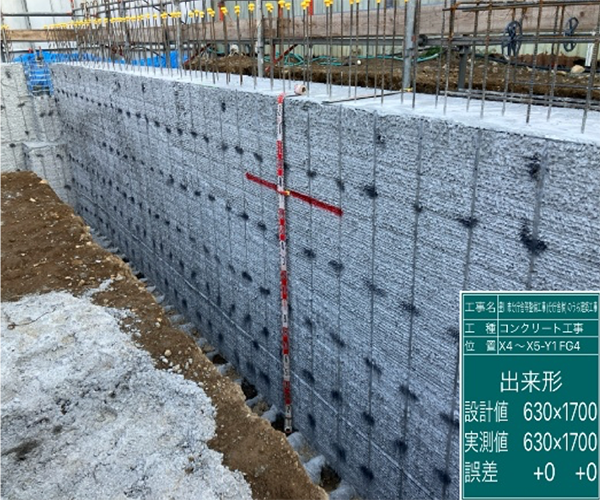

1工区目の鉄筋・型枠工事を終え、基礎コンクリートを打設しました。
12月から1工区目の埋戻し・改良を行い2工区目の基礎掘削を施工していきます。
公共工事
睦美保育園整備工事のうち建築工事
岡田・柘植特定建設工事共同企業体
令和7年11月

保育園の一部及び地区市民館の解体が完了しました。
12月は、切り離しを行った保育園の壁復旧工事と
軟弱な地盤を強固にするための地盤改良工事に取り掛かります。
公共工事
工事名:豊川市分庁舎等整備工事(分庁舎棟)のうち建築工事
岡田・今泉特定建設工事共同企業体
令和7年11月

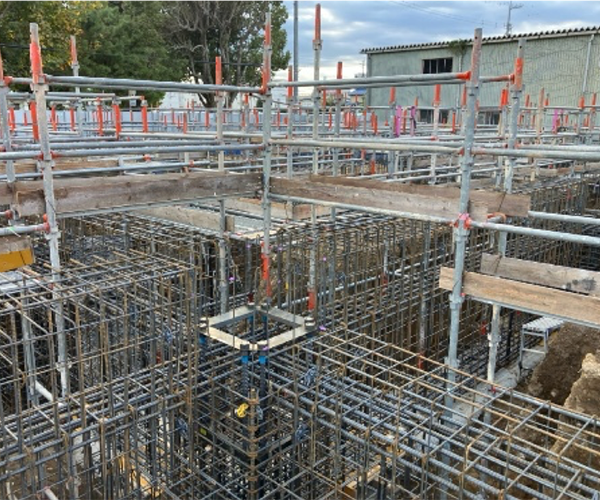

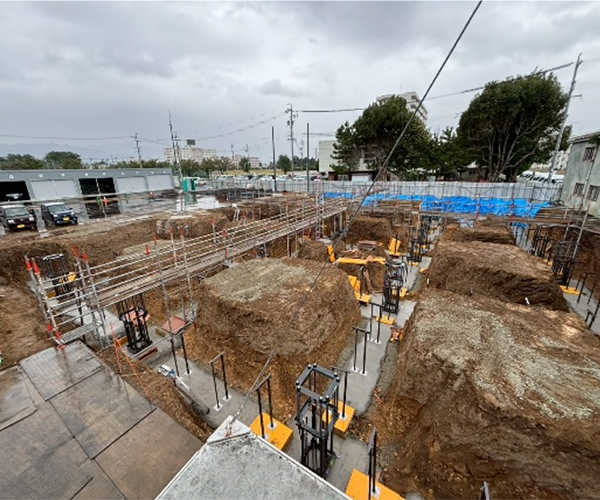

基礎掘削を終え、現在基礎配筋を行っています。
基礎が大きい為、2m程度掘削してあります。
鉄筋工事が完了次第、型枠工事、基礎コン打設の施工に入っていきます。
公共工事
睦美保育園整備工事のうち建築工事

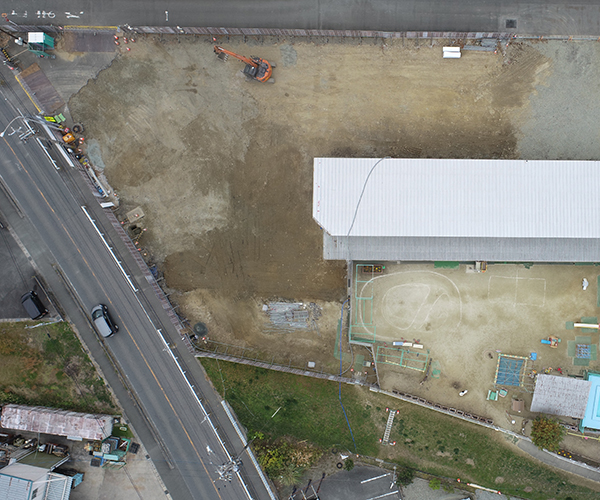

現在、一部解体予定の保育園の内外装撤去と、地区市民館の解体が完了しました。
11月は引き続き解体工事を進め、インフラ関係の切り回し後に保育園の躯体と基礎の解体を行います。
公共工事
睦美保育園整備工事のうち建築工事

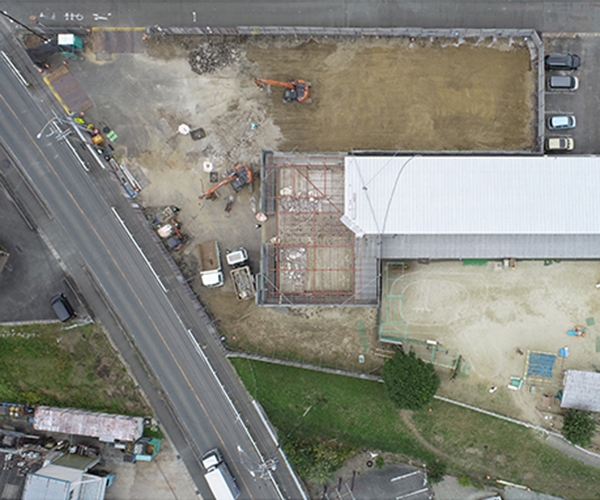

現在、1期解体工事範囲のアスベスト除去工事を行っています。
地区市民館ではアスベスト除去が完了し、10月より建物の解体工事に入っていきます。
重機作業が増えていくため、引き続き安全と環境に配慮しながら事故のないように進めていきます。
また、現場では仮囲いにデジタルサイネージを設置しました。
工事の進捗や週間工程等、工事についてのお知らせを随時更新していきます。
