土木事業 施行状況PUBLIC WORKS

令和5年度 23号蒲郡BP床版工事⑦

工事名:令和5年度 23号蒲郡BP床版工事
工事場所:豊川市為当町[為当地区]/豊川市御津町金野[金野地区]
工期:令和5年5月10日~令和6年5月31日
工事目的:23号蒲郡バイパスの一部となる金野地区金野Bランプ6径間と為当地区為当OFFランプ3径間及び第3橋、第4橋、ONランプの一部を行う床版工事です。

写真①:為当地区の地覆・壁高欄コンクリートの打設状況です。

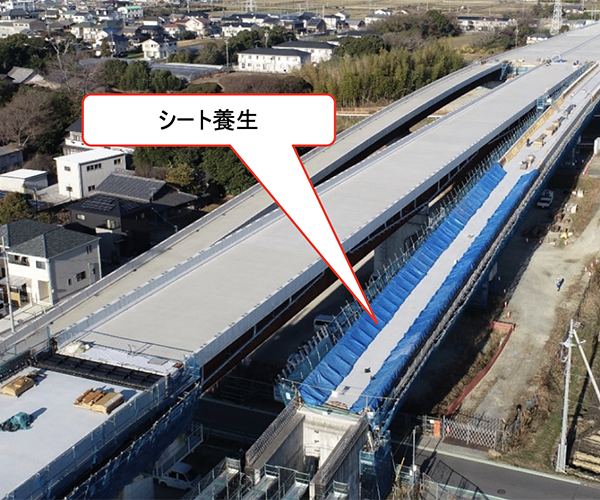

写真②:この日はとても寒く、打設したコンクリートの初期凍害を防ぐため、打設箇所をシ-トで覆い、ジェットヒーターによる給熱養生を実施しました。

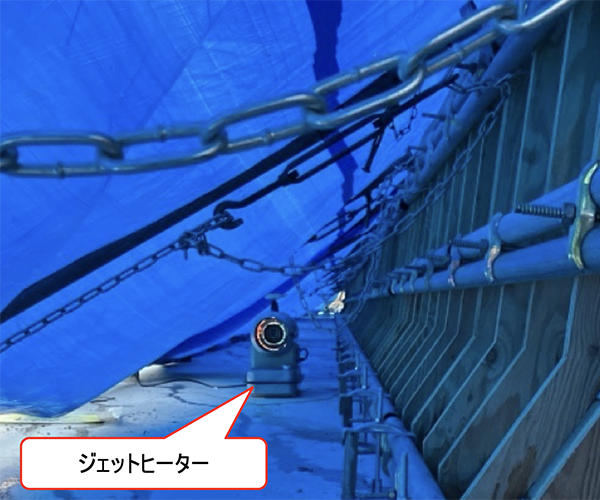

写真③:ジェットヒーターによる給熱養生の状況です。

写真④:金野地区12月末の状況です。地覆・壁高欄の鉄筋組立が完了し、今後は型枠の組立を行っていきます。

令和5年度 設楽ダム瀬戸設楽線松戸地区工事用進入路工事⑦

工事名:令和4年度 設楽ダム瀬戸設楽線松戸地区工事用進入路工事
工事場所:愛知県北設楽郡設楽町松戸地先
工期:令和5年3月30日~令和6年2月29日
※工事の目的は、設楽ダム建設事業に伴う付替県道瀬戸設楽線の橋脚施工を行う為の仮橋工事です。

今回も、引き続き上部工の残りの施工について説明します。

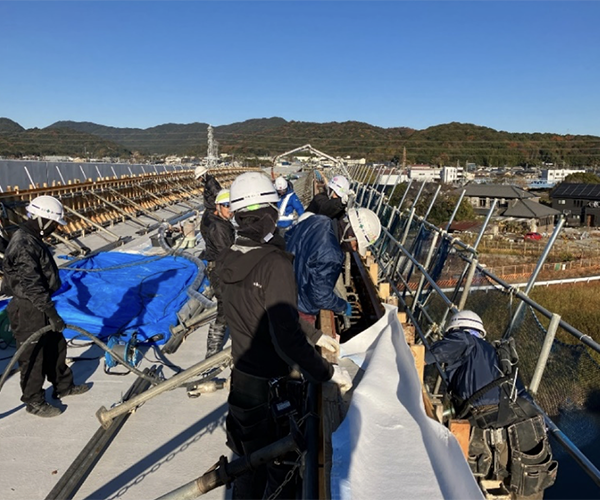

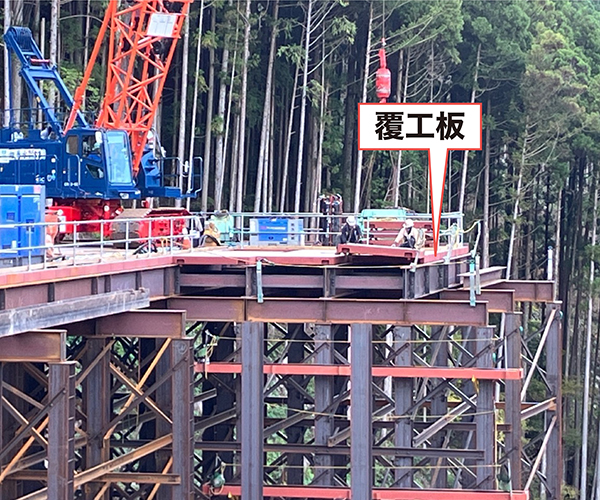

写真①:覆工板を設置しています。

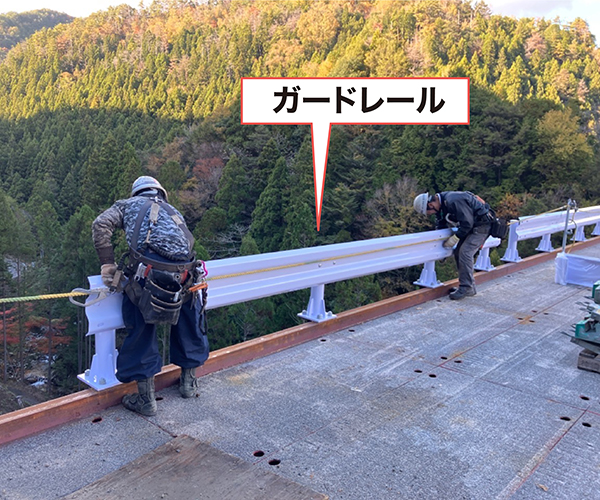

写真②:ガードレールを設置しています。
写真③:前回紹介した若手職員が仮橋の模型を利用して、施工業者の職長と打合せをしている様子です。

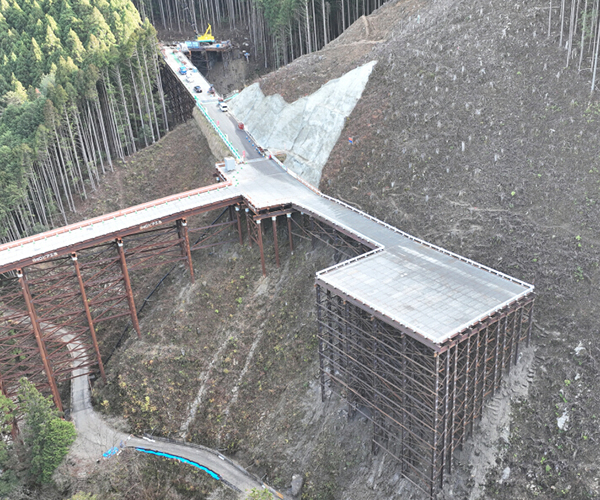

写真④:工事完成しました。

7月に着手した仮桟橋工事を、無事故で完成させることが出来、発注者の検査を残すだけとなりました。
また、設楽ダム事業に携わることがあれば、安全第一でより良い仕事をしていきたいと思います。

令和5年度 23号蒲郡BP床版工事⑥

工事名:令和5年度 23号蒲郡BP床版工事
工事場所:豊川市為当町[為当地区]/豊川市御津町金野[金野地区]
工期:令和5年5月10日~令和6年5月31日
工事目的:23号蒲郡バイパスの一部となる金野地区金野Bランプ6径間と為当地区為当OFFランプ3径間及び第3橋、第4橋、ONランプの一部を行う床版工事です。

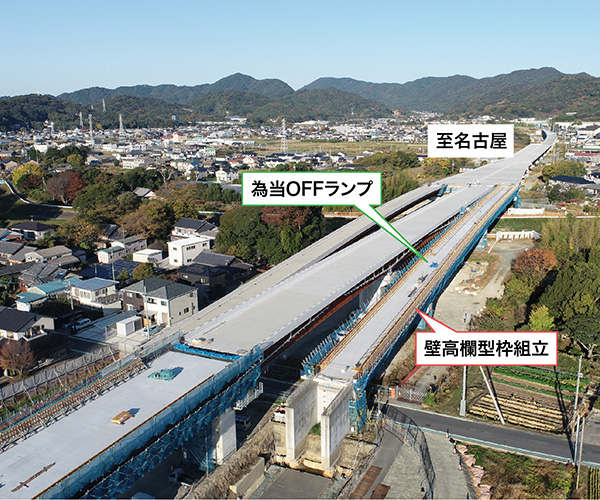

写真①:為当地区の現在の状況です。壁高欄部の施工を行っています。

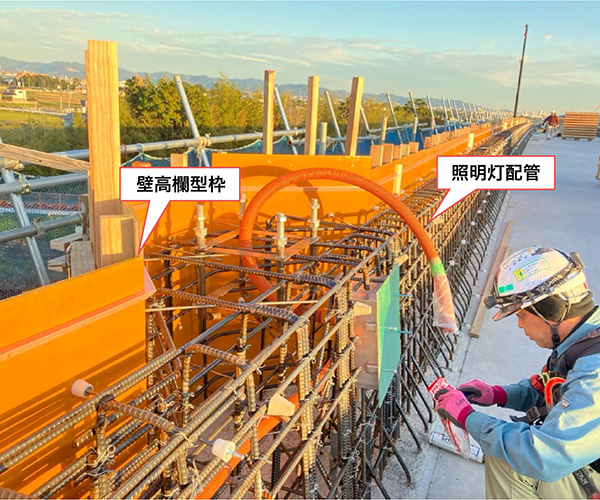

写真②:為当地区の照明灯配管設置状況です。壁高欄の鉄筋中に照明用の配管を行っていきます。

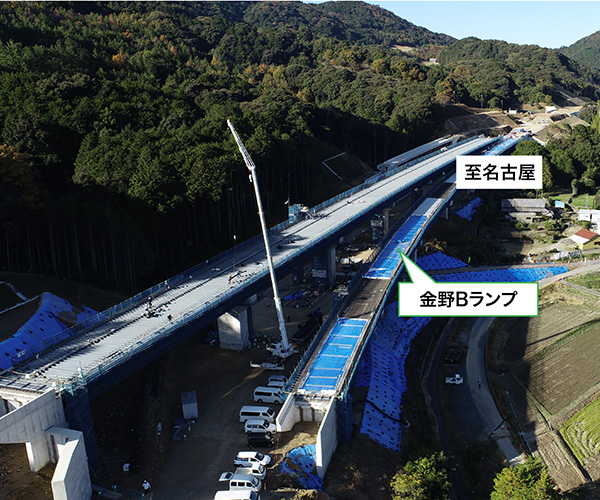

写真③:金野地区の現在の状況です。床版部のコンクリートを11月中に完了し、12月より壁高欄の施工を行う予定です。

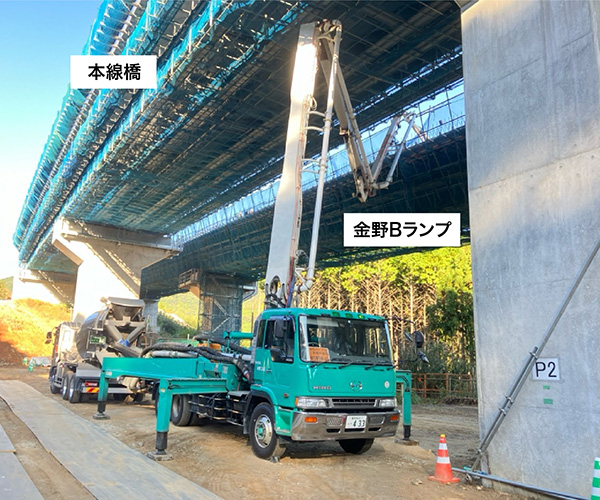

写真④:金野地区の床版コンクリートの打設状況です。本線橋と同時に施工を行っているので吊り足場の狭い隙間から生コンポンプ車のアームを入れて打設を行っています。

令和5年度 23号蒲郡BP床版工事⑤

工事名:令和5年度 23号蒲郡BP床版工事
工事場所:豊川市為当町[為当地区]/豊川市御津町金野[金野地区]
工期:令和5年5月10日~令和6年5月31日
工事目的:23号蒲郡バイパスの一部となる金野地区金野Bランプ6径間と為当地区為当OFFランプ3径間及び第3橋、第4橋、ONランプの一部を行う床版工事です。

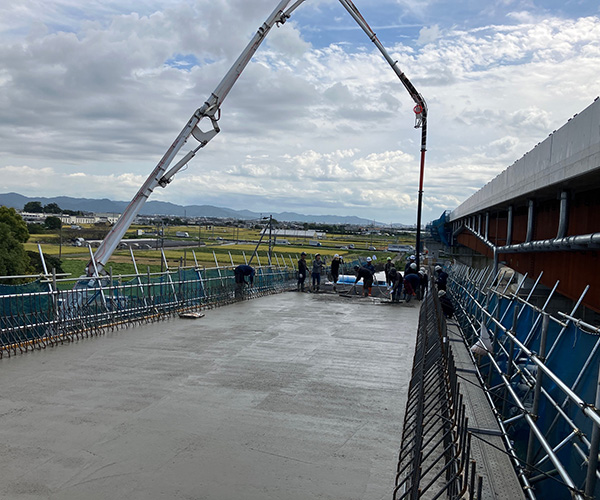

写真①:為当地区(為当IC,上り線OFFランプ)の床版コンクリートの打設状況です。
写真②:生コンクリート打設後はコンクリートの硬化が始まる前にレイキで荒仕上げをして、金ゴテで表面仕上げを行います。

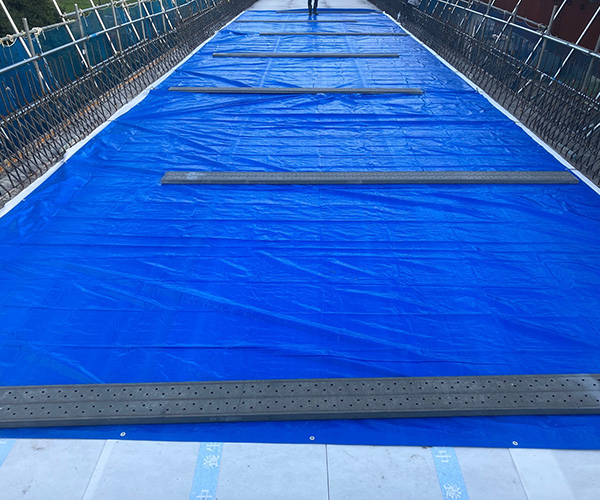

写真③:床版コンクリ-トの養生状況です。品質確保の為、一定期間、保温と保湿状態にする必要があるので湿潤マットととブルーシートにて養生を行います。
写真④:養生完了後のコンクリート状況です。今後は床版端部の地覆と壁高欄の施工を行う予定です。

令和4年度 設楽ダム瀬戸設楽線松戸地区工事用進入路工事⑥

工事名:令和4年度 設楽ダム瀬戸設楽線松戸地区工事用進入路工事
工事場所:愛知県北設楽郡設楽町松戸地先
工期:令和5年3月30日~令和6年2月29日
※工事の目的は、設楽ダム建設事業に伴う付替県道瀬戸設楽線の橋脚施工を行う為の仮橋工事です。

今回は、上部工の施工について説明します。
写真①:主桁を設置しています。
写真②:対傾構を設置しています。
写真③:当現場では、若手職員が現場管理で活躍しています。
写真④:10月末の進捗状況です。
